PVC地胶施工步骤和基层要求

2017-12-28 19:28    点击数:    字体:

基层要求

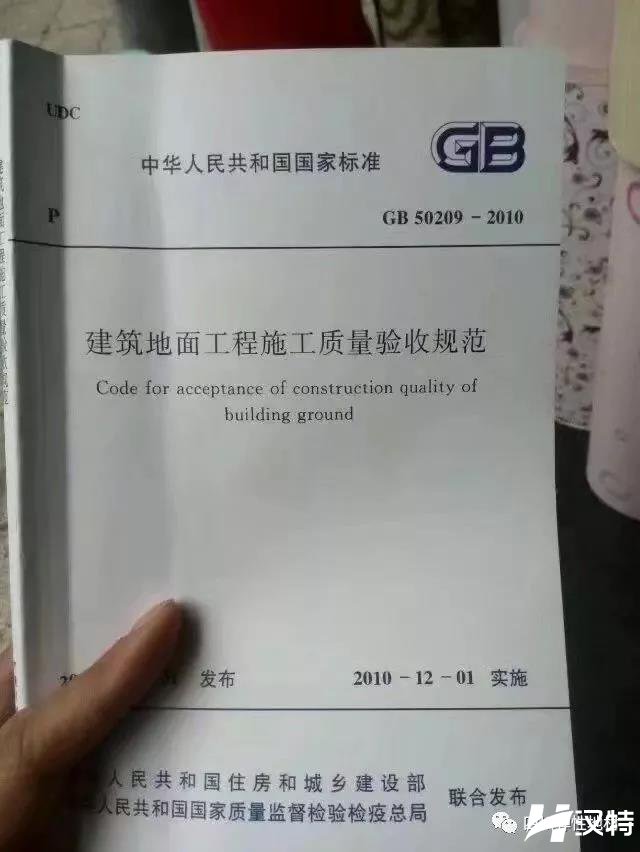

       首先基层找平处理由甲方完成,水泥砂浆体积比、混凝土强度等级应该符合设计要求,且水泥:河沙体积比不应小于1:2(或相应强度)强度不低于C20。不能使用干粉水泥收面。砂浆找平 厚度范围2cm-3cm平整度要求2米内落差不超过5毫米。面层与下一层应结合牢固,且应无空鼓和开裂。当出现空鼓时,空鼓面积不应大于400cm²20cm*20cm,且每个自然间或标准间不应多于2处。地坪养护期不低于28天(养护期内地坪应该保持干净,不要有油漆类的污染)。验收参考标准GB50209-2010。         检验方法:观察检验(表面不起皮,不起砂、无裂纹)和检查配合比实验报告、强度等级检测报告。平整度检查用2米靠尺和塞尺检查。空鼓用敲击方法检查。基层不合格应该按照TKB标准进行修复和处理。


PVC地胶施工步骤

一、测试地面含水率,只有当含水率小于3%才能施工,含水率超过3%就需要延长工期,等待含水率合格后开始入场。

二、提供相关材料的检验报告,如甲方要求空气污染检测请做对比试验,即施工前后的VOC排放量。

三、打磨,对基层进行平整度和除污渍打磨。

四、自流平施工:自流平水泥强度标准不低于C20。步骤如下:1涂布界面剂2遍(横竖各一遍),2用干净水自来水搅拌自流平水泥,3刮平水泥,4滚筒消泡。冬季干燥时间需要2-3天。待地面干燥后打磨自流平、最后吸尘进行下一道工序。

五、预铺地胶,根据设计图进行预先铺设,解除材料应力并适应环境温度。

六、根据场地需求裁剪PVC地板,胶水使用前应搅拌均匀,建议用A2A1锯齿刮刀匀地涂刮,铺展后晾胶时间20-60分钟(根据气温不同、可用手指触摸判断表干情况)即可铺设PVC地板材料。当室内温度低于5℃时禁止施工。由空气温度造成的延误工期不计入总工期内。 铺下地板后,用木板滚筒滚压以排除引入的空气,确保胶水全部粘接附到地板背面。24小时后焊接缝隙。 胶水24小时后可固化,48小时后可步行。铺板后使用50kg铁滚筒碾压一次。

七、塑胶卷材面层与基层应粘接牢固,面层不应有断裂、起泡、起鼓、空鼓、脱胶、翘边、溢液等现象。

八、收口条,地胶与瓷砖或楼梯接口等地方需要进行收边处理。

九、施工安全措施

    全程采用环保胶水,无甲醛等有毒气体危害。冬季温度过低,胶水凉胶时间过长,我们会适当采用热风机提升室温。

十、现场文明施工措施

   施工现场打磨地面的时候会产生粉尘和噪音。进入地板安装期就没有粉尘和噪音也不产生有毒气体。

十一、不能交叉施工,铺设PVC地板需要完全独立封闭的施工环境,不能与墙面或其他工程混合施工。当地坪处理完毕之后如果需要刷乳胶漆或者喷图其他漆料需做到不抛洒在地面上为原则,否则油漆掉在地面上会严重影响地胶铺设,正规安装地胶需要完全打磨掉地坪上的油漆,由此增加的一切费用由甲方负责承担。
